项目 04 · 跨境语言服务 / 2023
把 53,000+ 字交付,
变成一套可控流程。
在武汉传神语联网网络科技股份有限公司负责 2 个项目,均为网文中译英, 协调 8 人翻译团队,从需求接收、任务拆解、术语标准到质量验收, 最终实现 100% 按期交付。
我负责的不是“跟进”,而是让协作有标准、有节奏、有结果。
项目排期与任务拆解

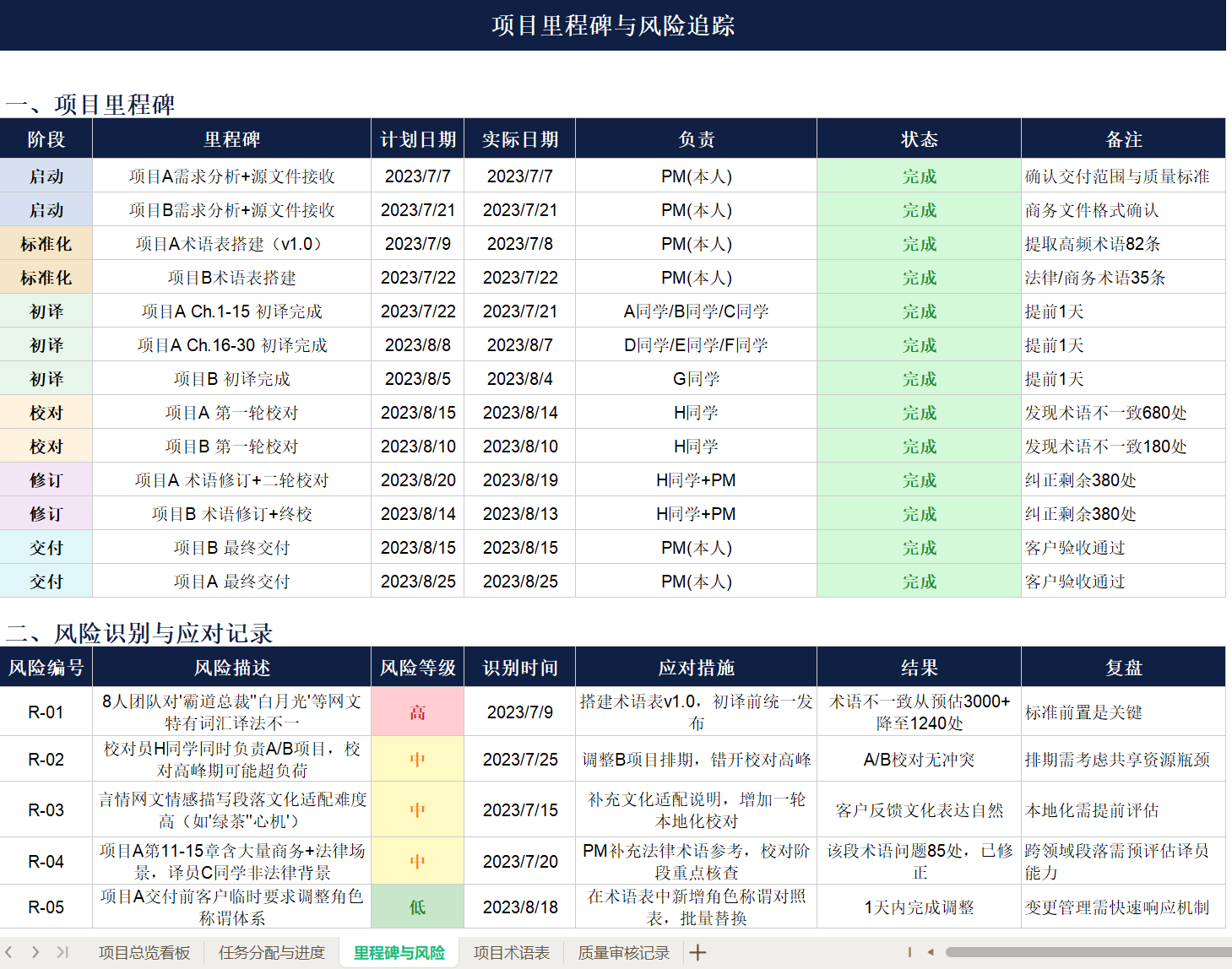

将 53,000+ 字交付拆分为里程碑与人员分工;按章节和模块分配至 8 名译员,单次任务控制在 6,000 字以内,并设置 13 个里程碑节点。
标准化与质量协同

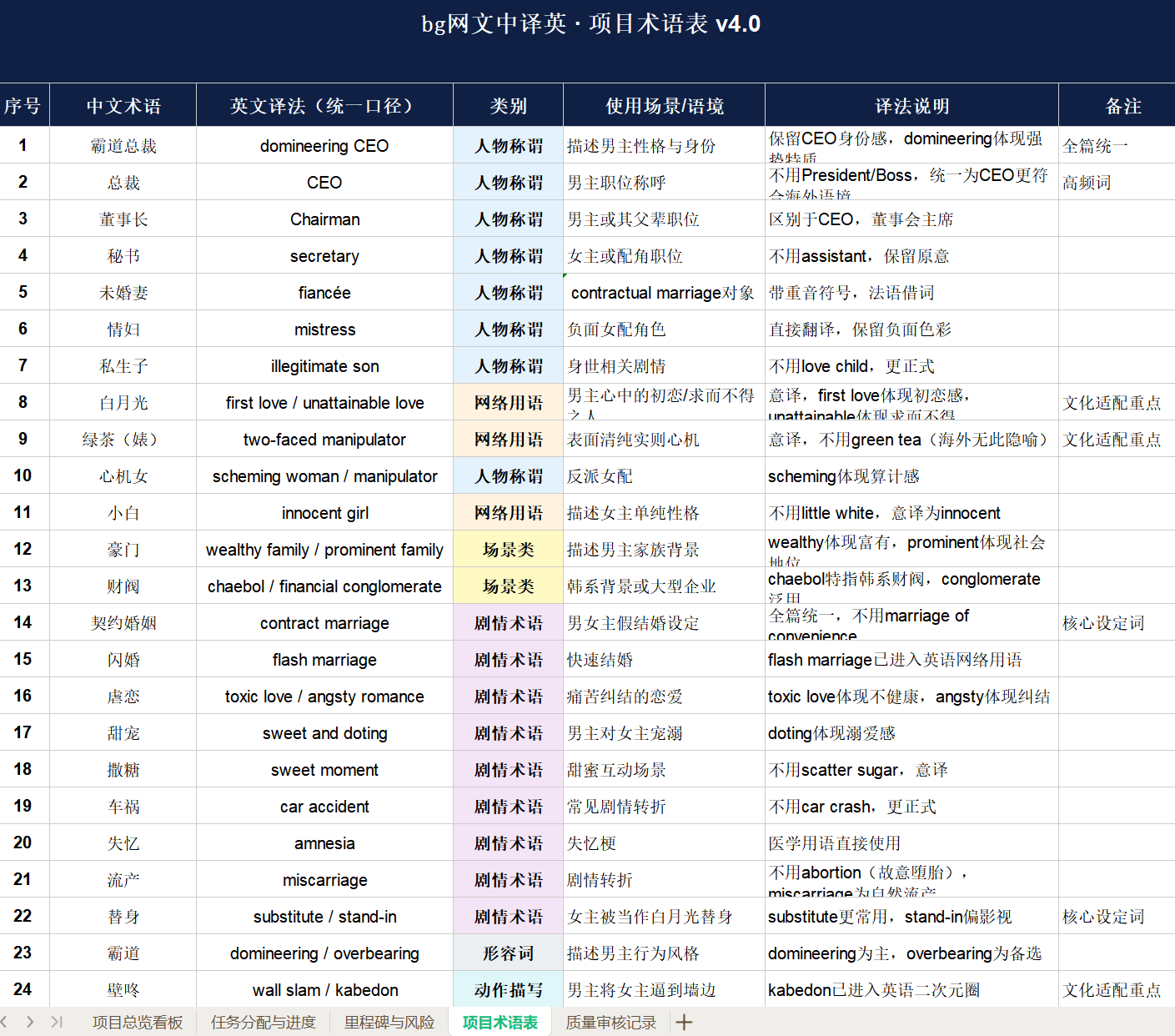

主导搭建项目术语表,统一“霸道总裁、白月光、绿茶”等高频表达;组织初译、校对、反馈、修订的三阶段协作。
数据化进度管理
用 Excel 搭建项目看板,每日检查进度;用黄、红色标记延期风险,并从语义、语体、本地化三个维度完成质量审核。
把两项并行项目,拆成每个人都知道下一步做什么的 13 个节点。
流程围绕“先统一标准、再推进生产、持续校验风险”展开,项目 A 与项目 B 通过错峰排期共享关键校对资源。
需求接收
确认交付范围、质量标准、源文件与商务文件格式,分别完成项目 A、B 的启动检查。
标准化
项目 A 在初译前发布术语表 v1.0;项目 B 建立法律与商务术语表,先解决多人协作中的统一口径。
初译
按章节与人员能力分配任务;三个批次均比计划日期提前 1 天完成,为后续校对留出缓冲。
校对
集中识别术语不一致、语境错误与文化适配问题,并通过错峰排期避免同一校对人员超负荷。
修订
PM 与校对人员共同完成术语修订、第二轮校对与终校,持续收敛高频问题。
交付
两项项目均按计划完成最终交付并通过客户验收,形成可追踪的节点与质量记录。
风险不是事后记录,而是提前改变排期和标准的依据。
以下五类风险均来自项目看板。页面保留原始完整截图,便于面试官进一步核验过程。
8 人对网文高频表达存在译法分歧
初译前统一发布术语表 v1.0。
术语不一致从预计 3,000+ 降至 1,240 处。
同一校对人员同时负责 A、B 项目
调整 B 项目排期,错开校对高峰。
两个项目的校对资源无冲突。
网文表达存在文化适配难点
补充文化适配说明,并增加一轮本地化校对。
客户反馈文化表达自然。
商务与法律章节超出译员背景
PM 补充法律术语参考,校对阶段重点检查。
发现并修正 85 处术语问题。
交付前客户临时调整角色称谓
在术语表中新增称谓对照并批量替换。
1 天内完成调整。
先把“什么算对”说清楚,再让八个人同时开始。
项目 A 在初译前建立术语表 v1.0,提取 82 条高频术语;项目 B 进一步整理 35 条法律与商务术语。
术语表不仅给出统一译法,还记录人物称谓、使用场景、语境和译法说明,让文化适配与语气选择能够被讨论、复查和复用。
一致性不是最后检查出来的,
而是最开始设计出来的。
质量不只看“翻对没有”,还要看语气是否统一、文化是否自然。
语义准确
通过初译、校对、修订与终校检查信息是否准确传递。
语体统一
用术语表和称谓对照统一人物关系、身份与叙事语气。
本地化自然
增加文化适配说明和本地化校对,避免中文网络表达被机械直译。
这次项目留下的,不只是一份交付,而是一套可迁移的方法。
标准前置
与其事后纠正 1,240 处不一致,不如在多人协作第一道质量防线就建立共同口径。
看板驱动
让延期风险在节点变化时显现,而不是等到最终截止日才被发现。
三维审核
从语义准确、语体统一、本地化适配三个维度系统化复核质量。
风险早判
看板每日更新,PM 每日检查;提前识别延期、资源与能力风险并调整成本最低。
